ЭкономикаЭнергетика

Месяц до отопления

Ситуация в регионах на начало нового отопительного сезона в Казахстане

Фото Талгата Галимова

Для северных и восточных регионов это особенно важный срок: согласно графику Правительства, тепловые сети здесь должны быть полностью готовы уже к 1 сентября, а основной ремонт на электростанциях завершен к 15 сентября. В южных и западных областях сроки подготовки несколько позднее. Основные работы планируется закончить до конца сентября.

Одним из главных вопросов остается топливо. По данным Министерства транспорта, с 1 мая по 17 августа железнодорожным транспортом по Казахстану перевезено 19 миллионов тонн угля. Из них 17,8 миллиона тонн предназначены для ТЭЦ, еще 1,2 миллиона — для коммунально-бытового сектора. На ТЭЦ страны накоплено около 4,1 миллиона тонн угля, а в коммунально-бытовом секторе — более 300 тысяч тонн.

В целом по стране подготовка идет без отставания от графика. На ремонт электростанций в 2026 году направлено 384 миллиарда тенге. Одновременно проводится масштабная реконструкция тепловых и электрических сетей, формируются запасы топлива и проверяется готовность объектов социальной сферы. Однако за общей цифрой готовности скрывается разная ситуация в регионах.

Павлодарская область: крупная ремонтная кампания

Регион остается одним из ключевых энергетических областей страны. В рамках национального проекта «Модернизация энергетического и коммунального секторов» здесь реализуются 55 проектов общей стоимостью 131,6 миллиарда тенге на период 2025-2027 годов. Сейчас строительно-монтажные работы ведутся на 16 объектах тепло- и электроснабжения общей протяженностью 92,4 километра. Стоимость этих работ составляет 21,7 миллиарда тенге. Правительство отмечает Павлодарскую область как одного из наиболее активных участников проекта: региону впервые за последние десятилетия удалось остановить рост износа инженерной инфраструктуры. В июле в Павлодаре отдельно проверялось состояние внутриквартальных тепловых сетей. Подготовка региона к сезону рассматривается в связке с долгосрочной модернизацией энергетической системы.

Акмолинская область: финишная прямая

Здесь последние недели августа проходят под знаком завершения подготовки к отопительному периоду. В Кокшетау власти одновременно контролируют готовность коммунальной инфраструктуры и социальных объектов. Особое внимание уделяется школам, поскольку начало отопительного сезона совпадает с возвращением детей в учебные учреждения. В городе также продолжается модернизация тепловых сетей. Для северного региона фактор времени имеет принципиальное значение: чем ближе сентябрь, тем меньше остается возможности переносить ремонтные работы без риска для начала отопительного сезона.

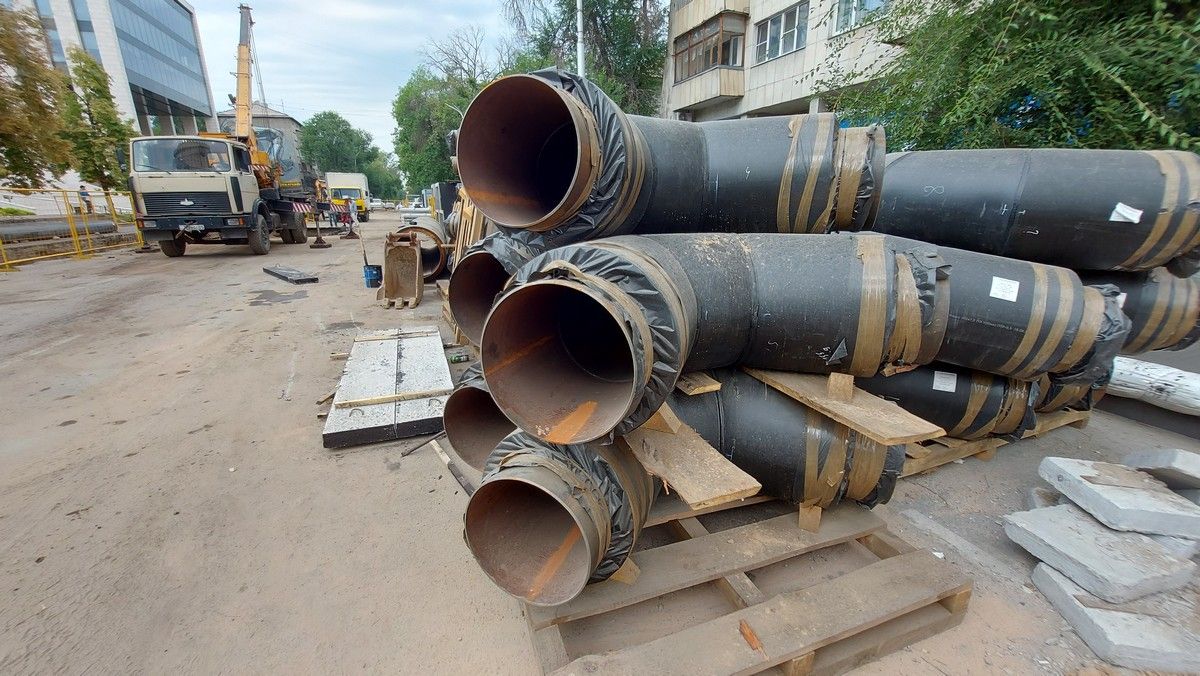

ТЕПЛО (1).jpg

Северо-Казахстанская область: изношенные сети остаются главным вызовом

Для данной области одним из наиболее серьезных вопросов остается состояние тепловой инфраструктуры Петропавловска. Высокий износ сетей делает ремонтную кампанию одним из главных условий надежного прохождения зимы. Поэтому в регионе важно не только завершить текущие работы, но и обеспечить качество ремонта, поскольку аварии на теплотрассах в отопительный период способны привести к серьезным ограничениям для потребителей. Для северных областей в целом установлен наиболее ранний график готовности — тепловые сети должны быть готовы уже к 1 сентября.

Восточно-Казахстанская область: ремонт ТЭЦ и десятков километров сетей

В Восточно-Казахстанской области подготовка идет сразу на нескольких крупных теплоисточниках. В Усть-Каменогорске продолжается капитальный ремонт котлоагрегата № 10 и турбоагрегата № 10, при этом капитальный ремонт турбоагрегата № 6 уже завершен. В Риддере ремонтируются котлоагрегаты № 5 и № 6, параллельно реконструируются тепловые сети.

В 2026 году в Восточно-Казахстанской области запланированы капитальный ремонт и реконструкция 40 километров тепловых сетей. Регион входит в число территорий, которым необходимо завершить основные мероприятия ранее других из-за более раннего наступления холодов.

Семей остается в центре внимания

В области Абай масштабная ремонтная кампания проводится прежде всего в Семее. На объектах ГКП «Теплокоммунэнерго» запланирован расширенный текущий ремонт 13 котлоагрегатов, четыре из которых уже отремонтированы. Кроме того, предусмотрен ремонт 34,6 километра тепловых сетей. Именно Семей остается одним из городов, где готовность теплоисточников и сетей имеет особое значение для надежности предстоящего отопительного сезона.

Карагандинская область: ремонт энергетики и тепловых сетей

Здесь подготовка к зиме идет на теплоэлектроцентралях, котельных и сетях. В Шахтинске проводится ремонт котлоагрегатов и электрооборудования. Одновременно обновляются городские тепловые сети. Для региона, где отопительный сезон длится продолжительное время, ключевой задачей остается завершение всех работ до начала устойчивого похолодания. Карагандинская область также относится к регионам, где государство одновременно решает две задачи — подготовку к ближайшей зиме и постепенную модернизацию изношенной коммунальной инфраструктуры.

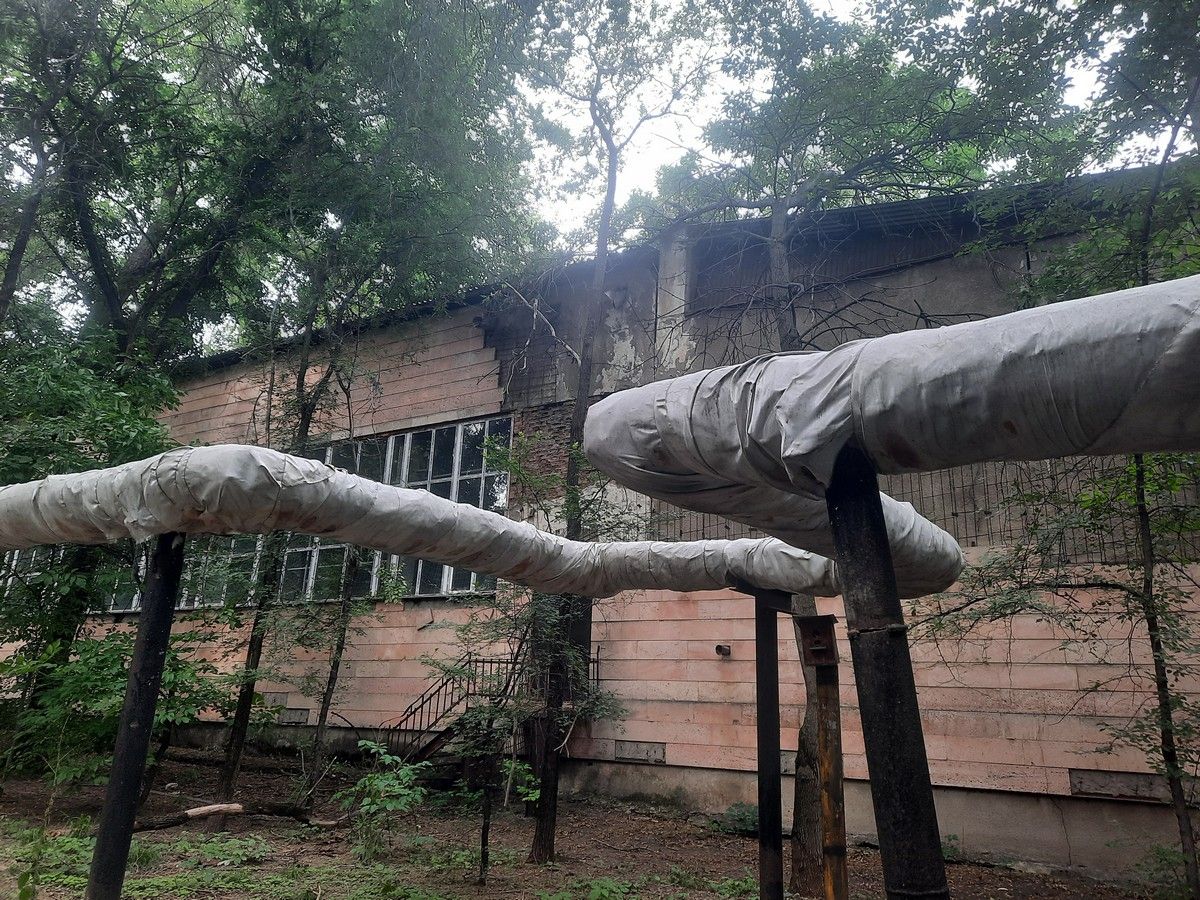

тепло 4.jpg

Мангистауская область: особое внимание — МАЭК

На западе страны одной из наиболее чувствительных точек остается энергетический комплекс Мангистауской области. Особое внимание уделяется МАЭК в Актау. Министерство энергетики контролирует подготовку предприятия, включая замену автотрансформатора и мероприятия по обеспечению надежности системы технического водоснабжения энергетических объектов. Для Мангистау надежность энергетической инфраструктуры имеет значение не только для отопления, но и для стабильного обеспечения региона электроэнергией и другими коммунальными услугами. При этом западные регионы получили несколько больший запас времени: основные работы по подготовке к отопительному сезону здесь планируется завершить до конца сентября.

Западно-Казахстанская область: сети и электроснабжение

В регионе подготовка включает не только тепловое хозяйство, но и электрические сети. В рамках ремонтной кампании запланирован ремонт 328,7 километра линий электропередачи, 19 подстанций, 70 распределительных пунктов и трансформаторных подстанций. Также предусмотрен ремонт 12 километров тепловых сетей. Для Уральска и других населенных пунктов области важным остается вопрос надежности коммунальной инфраструктуры в условиях зимних пиковых нагрузок.

Южные регионы: больше времени, но работы продолжаются

Южные области традиционно имеют более короткий отопительный период. По данным Правительства, если на севере он может достигать 222 дней, то на юге продолжительность составляет около 151 дня. Это учитывается при планировании ремонтной кампании. Поэтому южные регионы получили более поздние сроки завершения работ. Однако это не означает, что подготовка здесь менее масштабна: ремонтируются теплоисточники, коммунальные сети, котельные, газораспределительная инфраструктура и социальные объекты.

Отдельным направлением становится подготовка газовых сетей. По стране в зоне ответственности QazaqGaz Aimaq находится около 77 тысяч километров газораспределительных сетей. По состоянию на август подготовка этой инфраструктуры выполнена примерно на 91%.

Актюбинская и другие западные области

Здесь установлен более поздний срок завершения основных мероприятий. Одновременно необходимо обеспечить надежность теплоисточников, электрических сетей и газовой инфраструктуры. Для регионов с газифицированными системами отопления особое значение приобретают техническое состояние распределительных сетей и готовность оборудования выдерживать зимние нагрузки.

Насколько Астана защищена от зимних рисков

Ситуация выглядит относительно благоприятно. Акимат заявляет, что энергетическая инфраструктура столицы имеет запас прочности с учетом быстрого роста города. Лето 2026 года в Астане прошло не только под знаком текущего ремонта, но и под знаком наращивания тепловой мощности. Однако окончательную оценку готовности имеет смысл делать после завершения сентябрьских работ и гидравлических испытаний.

АО «Астана-Теплотранзит» проводит капитальный ремонт и реконструкцию участков теплосетей. В плане на 2026 год — около 7,5 километра сетей. На объектах АО «Астана-Энергия» летом выполнялся ремонт трех котлов, турбины, трансформатора, двух водогрейных котлов и вспомогательного оборудования. Продолжается строительство двух дополнительных водогрейных котлов на ТЭЦ-2. Это уже не просто сезонный ремонт, а увеличение располагаемой мощности столицы. Параллельно идет ремонт электросетевой инфраструктуры. В июле Правительство дополнительно выделило Астане более 16,2 миллиарда тенге на развитие инженерной и энергетической инфраструктур.

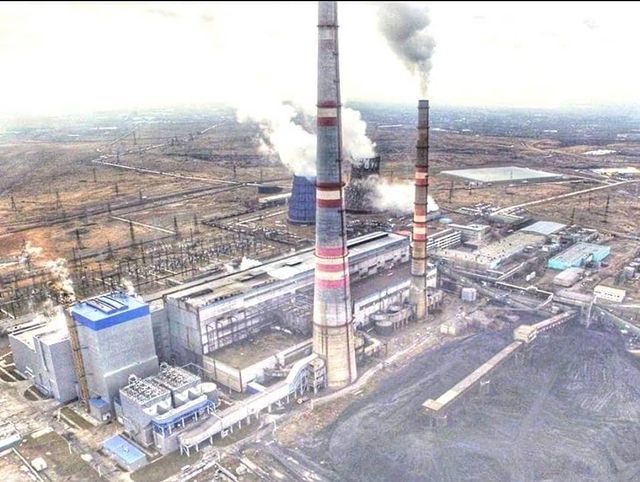

ТЕПЛО Караганда ТЭЦ-3.jpg
Караганда ТЭЦ-3

Готовность Алматы

На 23 августа картина неоднородная: город активно ремонтирует сети и источники тепла, но до полной готовности еще далеко. Главный проект — перевод ТЭЦ-2 на природный газ. На 11 июля 2026 года общая строительная готовность ТЭЦ-2 достигла 92%. Министр энергетики при проверке объекта отдельно потребовал не допускать переноса сроков. Полный перевод Алматинской ТЭЦ-2 на природный газ планируется завершить до конца этого года. При этом более конкретный срок для строительной части — 30 сентября 2026 года. К этой дате должны завершиться все пусконаладочные работы новой газовой станции. Это принципиально важно для Алматы: после завершения проекта ТЭЦ-2 должна работать на газе вместо угля, что одновременно повышает экологические показатели и меняет структуру теплоснабжения.

Что показывает ситуация по стране

Если сравнить регионы, можно выделить несколько основных групп. Север и восток — наиболее жесткие сроки. Павлодарская, Северо-Казахстанская, Акмолинская и Восточно-Казахстанская области должны войти в осень с практически завершенной подготовкой. Центральные регионы — основной акцент на надежности крупных ТЭЦ, котельных и тепловых сетей. Здесь особенно важна модернизация инфраструктуры с высоким уровнем износа.

Запад Казахстана — больше времени до начала отопительного сезона, однако повышенное внимание уделяется энергетическим объектам, в частности МАЭК и электрическим сетям.

Юг — более короткий отопительный период позволяет завершать часть работ позднее, однако подготовка газовых и коммунальных сетей остается обязательным условием.

Последние дни августа — ключевые

На сегодняшний день Правительство заявляет об отсутствии отставания от графика подготовки. Но именно конец августа должен показать, насколько этот график удастся выдержать на уровне конкретных городов и объектов.

Особенно важны четыре показателя: завершение ремонтов теплоисточников, состояние тепловых сетей, наличие необходимого запаса топлива и готовность социальных объектов. Для северных и восточных областей ближайшие дни фактически становятся контрольной точкой. Для западных и южных регионов запас времени несколько больше, однако к концу сентября основные работы также должны быть завершены.

Таким образом, Казахстан подходит к отопительному сезону 2026-2027 годов с масштабной ремонтной кампанией и значительным объемом финансирования. При этом главная интрига последних недель лета — не столько общий процент готовности, сколько способность наиболее проблемных регионов вовремя закончить ремонт конкретных ТЭЦ, котельных и теплотрасс. Именно эти объекты определят, насколько спокойно регионы пройдут первые морозы.
